本月储能EPC最低单价为0.56元/Wh,磷酸铁锂储能EPC中标均价为1.14元/Wh。
储能系统方面,中标价格单价最低为0.41元/Wh,磷酸铁锂储能中标均价为0.72元/Wh。
其中值得注意的是,12月储能系统中标项目折合单价相对成呈现稳定状态,招投标市场4h储能系统大部分项目折合单价均在0.4元/Wh-0.5元/Wh区间,2h以及工商业储能系统价格也基本都在0.8元/Wh左右。
EPC中标方面,一众“国字号”建筑集团虽然仍是项目建设的中坚力量,但本月储能EPC中标项目最低单价却被一家县建投三级子公司拿下。而江苏的许多民营电力建设企业凭借工商业储能项目,在该领域占有了一定的市场地位。
星球储能所根据中国招投标公共服务平台信息为大家整理了2024年12月储能EPC及储能系统中标情况。
据星球储能所不完全统计,2024年12月份储能系统及储能EPC项目中标共有74个,项目数量较上月数量大幅增长。
本月储能系统中标信息共34项,共计规模超过6.9GWh,相比上月明显增长;而本月共计超过57.9亿元的投标报价也相较上月明显增长。
一方面,月底许多项目都在进行推进,另一方面,部分2025年大规模集框采项目陆续发布。
从类型来看,其中包括龙源电力共享储能技术(北京)有限公司第四批储能电站储能液冷电池系统框架采购,规模分别为600MWh、400MWh、250MWh,中标人分别为海辰储能、鹏辉能源、昆宇电源。
另外一个项目为新疆华电天山北麓基地610万千瓦新能源项目磷酸铁锂电化学储能系统采购,规模分别为600MWh、1.2GWh、1.2GWh以及1GWh,中标人为中国华电科工集团、海博思创、易事特以及阳光电源。
值得注意的是,从技术路线来看,超级电容储能系统采购成为本月一大特点,相较于往月几乎没有出现过的项目,超级电容在本月储能项目中共有3个,其中福建鼎盛储能项目锂离子电池60MWH储能配套设备采购项目是3MW超级电容+60MWh锂电混合储能。
从时长来看,本月共有14个中标项目进行披露,其中2h储能系统项目共8个,约占57%;4h储能系统项目共6个,约占43%,差距并不明显。
从价格来看,磷酸铁锂储能系统报价在0.41元/Wh-1.32元/Wh之间,中标均价为0.715元/Wh。
详细看项目情况,本月龙源电力集团共享储能技术(北京)有限公司第四批储能电站储能液冷电池系统框架采购项目单价最低,600MWh规模由海辰储能中标,核算单价为0.41元/Wh。
值得注意的是,在该项目中,鹏辉能源中标450MWh规模,核算单价为0.44元/Wh,这也是本月储能系统第二低价,而中国华电科工集团在新疆华电天山北麓基地610万千瓦新能源项目磷酸铁锂电化学储能系统采购项目中也报出相同价格。
另外,在本月储能系统中标项目中,最高核算单价项目为龙源电力招远市龙源新能源有限公司“基于超级电容的功率特性在山东独立储能运行体系下的应用”科技项目,该项目采用2MW/0.2MWh超级电容储能技术路线,中标人为南通江海储能,核算单价来到了26.48元/Wh。
可以看出,本月储能系统招标呈现以下特点:第一,龙源电力储能项目无论从规模或是价格方面,甚至是技术路线方面都取得了亮眼表现,本月其在储能市场中狂揽业内大波关注。
第二,西北、东北地区成为本月大规模储能系统采购“热土”,集框采、独立储能电站等大规模系统采购都集中在新疆、宁夏、黑龙江等地进行;而长三角地区工商业储能系统采购持续火热。
第三,大储系统价格基本围绕0.4元/Wh-0.5元/Wh呈现稳定趋势,而工商业储能系统价格也大多在0.8元/Wh左右浮动。
储能EPC中标信息共有40项,12月超过8GWh的合计规模相比上月储能EPC中标项目规模明显增长;本月EPC项目中标价格总计超过125亿元,相较上月也明显增长。
12月份40项储能EPC项目中,华润电力江苏昆山联滔电子4MW(16MWh)用户侧固态铅储能项目EPC+O项目比较特殊,不仅技术路线选择了固态铅储能,项目建设也选择了EPC+O模式。
值得注意的是,该项目应用场景为用户侧,中标折合单价并不算高,项目中标人为中建一局集团第二建筑公司,折合单价为1.2元/Wh。

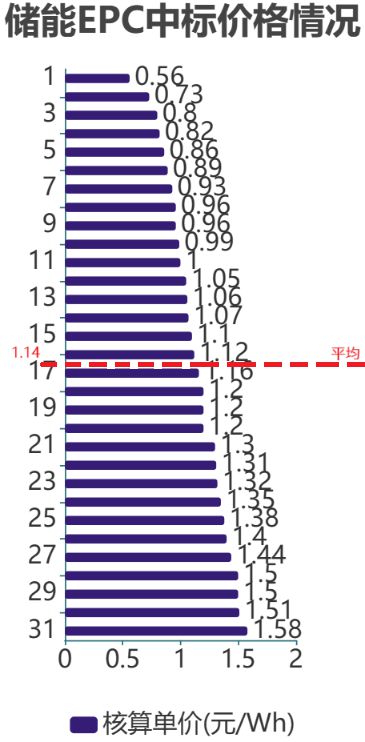

详细来看价格方面,本月储能EPC项目中标最高单价和中标均价相比上个月差距不大。储能EPC中标价格在0.56元/Wh-1.58元/Wh之间,中标均价为1.14元/Wh。
其中,东莞市永勤精密技术有限公司1MWh储能项目由万帮数字能源以超过240万元的价格拿下,其核算单价为2.4元/Wh,这也是12月储能EPC最高核算单价.
值得注意的是,12月储能EPC项目最低核算单价被河北迎铭佳建筑工程有限公司拿下。其中标项目为规模200MW/800MWh,中标金额接近4.5亿元,核算单价0.56元/Wh。
据了解,相较中电建河北电力勘测设计院拿出0.73元/Wh的第二低价,这家以0.17的明显差距领先的建筑公司为安平县建投集团旗下全资孙公司。
从时长看,相比储能系统,储能EPC项目时长2小时、4小时差异较大,2h时长项目明显更多。
在34项明确储能时长的项目中,4h储能仅有1个,剩余32个是2小时时长项目。共计规模约5.5GWh,中标价格区间为0.73元/Wh-1.58元/Wh,中标均价为1.17元/Wh。
从12月市场规模和数量变化上来看,储能市场正经历从供需两端共同驱动的快速发展期,随着多项大型储能项目的发布,整体市场热度持续升温。
值得注意的是,超级电容储能系统的引入为本月储能项目增添了新意,这种新技术在部分项目中的应用显示出市场对创新技术的尝试和接受度。
在EPC市场方面,尽管“国字号”建筑集团依然是项目建设的主力军,但本月低价中标项目的出现也反映出市场竞争的激烈程度,特别是一些民营电力建设企业通过价格优势在工商业储能领域占据了一定市场份额。
值得关注的是,部分项目采用了不同的技术路线,如固态铅储能和飞轮+锂电混合储能,展示了储能技术在项目应用中的多元化。
从项目的地理分布来看,储能市场的地域差异仍然明显,随着区域需求的不同,市场发展呈现出多样化趋势。
整体来看,12月储能市场呈现出技术路线多元化、价格区间稳定、市场需求旺盛的特点。同时,价格竞争可能仍会继续存在,但长期来看,推动市场发展的关键因素仍是技术创新和产业整合。九游官网app
